Sau khi bị phạt nặng, chủ đầu tư Nhà máy Điện gió Cầu Đất được gia hạn thời gian sử dụng đất

Công ty CP Năng lượng tái tạo Đại Dương được gia hạn thời gian đưa đất vào sử dụng tại Dự án Nhà máy điện gió Cầu Đất thêm 18 tháng. Trước đó, chủ đầu tư này bị UBND tỉnh Lâm Đồng xử phạt và buộc nộp lại số tiền thu lợi, tổng cộng gần 1,4 tỷ đồng do nhiều sai phạm về đất đai.

Ngày 16/5, UBND tỉnh Lâm Đồng đã ban hành văn bản chấp thuận chủ trương cho Công ty CP Năng lượng tái tạo Đại Dương được gia hạn thời gian đưa đất vào sử dụng; điều chỉnh tiến độ và tổng vốn đầu tư thực hiện Dự án Nhà máy Điện gió Cầu Đất.

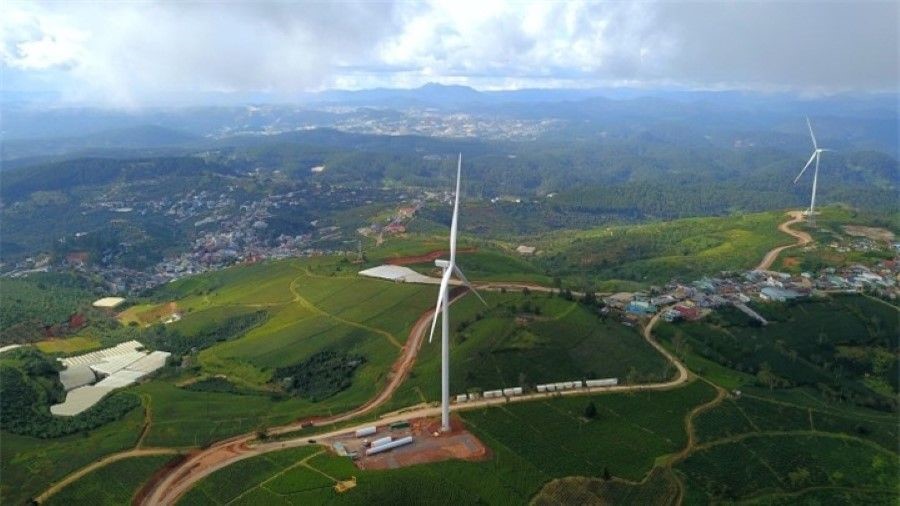

Dự án Nhà máy Điện gió Cầu Đất. Nhà máy Điện gió Cầu Đất được gia hạn thời gian sử dụng đất, điều chỉnh tiến độ và tổng vốn đầu tư

Theo đó, UBND tỉnh Lâm Đồng gia hạn thời gian đưa đất vào sử dụng thêm 18 tháng tính từ ngày 30/6/0222; thời gian hoàn thành dự án đến hết ngày 31/12/2023; tổng vốn đầu tư 2.559 tỷ đồng (trong đó vốn chủ sở hữu là 889 tỷ đồng và vốn vay là 1.670 tỷ đồng).

UBND tỉnh Lâm Đồng yêu cầu trong thời gian 30 ngày, kể từ ngày ban hành văn bản này, Công ty CP Năng lượng tái tạo Đại Dương liên hệ với Sở Kế hoạch và Đầu tư để được hướng dẫn và thực hiện ký quỹ hoặc bảo lãnh ngân hàng đảm bảo thực hiện dự án theo quy định.

Công ty CP Năng lượng tái tạo Đại Dương thực hiện nghĩa vụ tài chính cho thời gian gia hạn đưa đất vào sử dụng và các nghĩa vụ tài chính khác có liên quan đến dự án Nhà máy Điện gió Cầu Đất theo quy định.

“Trước khi tiến hành xây dựng các hạng mục công trình còn lại của dự án, phải thực hiện đầy đủ các thủ tục về đất đai, chuyển mục đích sử dụng rừng, chuyển mục đích sử dụng đất, môi trường và các thủ tục khác có liên quan (nếu có) theo quy định”, UBND tỉnh Lâm Đồng yêu cầu.

UBND tỉnh Lâm Đồng cũng yêu cầu Công ty CP Năng lượng tái tạo Đại Dương tập trung nguồn lực, đẩy nhanh tiến độ thực hiện hoàn thành các hạng mục công trình còn lại và đưa dự án vào vận hành phát điện theo đúng tiến độ đã cam kết.

Cục Thuế xác định và thông báo số tiền phải nộp khi được gia hạn thời gian đưa đất vào sử dụng đối với Nhà máy Điện gió Cầu Đất, đồng thời truy thu nghĩa vụ tài chính khác (nếu có) theo quy định để Công ty CP Năng lượng tái tạo Đại Dương thực hiện…

Trước đó, như Thương Gia Online đã thông tin, vào trung tuần tháng 3 năm nay, UBND tỉnh Lâm Đồng đã ban hành quyết định xử phạt vi phạm hành chính đối với Công ty CP Năng lượng tái tạo Đại Dương số tiền 225 triệu đồng, buộc nộp lại số tiền thu lợi trên 1,15 tỷ đồng do thực hiện nhiều hành vi sai phạm liên quan tới việc thuê đất, sử dụng không đúng mục đích.

Công ty này đã thực hiện các hành vi sử dụng đất trên thực địa mà chưa hoàn thành các thủ tục giao đất, cho thuê đất theo quy định của pháp luật gọi là hành vi chiếm đất.

Cụ thể là hành vi chiếm đất nông nghiệp không phải là đất trồng lúa, đất rừng phòng hộ, đất rừng sản xuất tại khu vực nông thôn với tổng diện tích 86.627,6 m2. Trong đó, có 2.031,1 m2 đất trồng cây lâu năm do Công ty TNHH Fusheng thuê của UBND tỉnh; 21.157,7 m2 đất trồng cây lâu năm do Công ty CP Chè Cầu Đất - Đà Lạt thuê của UBND tỉnh; 20.181,8 m2 đất đường bờ lô phục vụ nông nghiệp do UBND xã Trạm Hành quản lý và 43.257 m2 đất trồng cây lâu năm của hộ gia đình, cá nhân quản lý, sử dụng.

Hành vi vi phạm hành chính thứ 2 là chiếm đất nông nghiệp là đất rừng phòng hộ (môi trường cảnh quan) tại khu vực nông thôn với diện tích 4.281,4 m2 thuộc một phần tiểu khu 165A do Ban Quản lý rừng Lâm Viên quản lý. Tổng số tiền xử phạt đối với Công ty CP Năng lượng tái tạo Đại Dương 2 hành vi nêu trên là 225 triệu đồng.

UBND tỉnh Lâm Đồng cũng buộc Công ty CP Năng lượng tái tạo Đại Dương phải thực hiện khắc phục hậu quả, thực hiện tiếp các thủ tục giao đất, thuê đất theo quy định đối với diện tích đất sử dụng khi chưa thực hiện xong thủ tục giao đất, thuê đất theo quy định tại điểm c khoản 7 Điều 14 Nghị định số 91/2019/NĐ-CP.

Công ty cũng phải việc nộp lại số tiền thu lợi bất hợp pháp có được do thực hiện hành vi phạm hành chính (do sử dụng diện tích 90.909m2 đất công trình năng lượng khi chưa được cấp thẩm quyền giao đất hoặc cho thuê đất) là 1.152 tỷ đồng.

Tin liên quan

Chủ tịch HBA - VACOD: Cần công khai tính "không hồi tố" trong việc áp dụng Luật PCCC, tiêu chuẩn, quy chuẩn về PCCC

Chủ tịch HBA - VACOD: Cần công khai tính "không hồi tố" trong việc áp dụng Luật PCCC, tiêu chuẩn, quy chuẩn về PCCC

Ngày 10/5, Phó Thủ tướng Chính Phủ Trần Hồng Hà đã chủ trì cuộc họp với các lãnh đạo Bộ Xây dựng, Bộ Công an, TP. Hà Nội, TP. HCM và đại diện các Hiệp hội doanh nghiệp nhằm xử lý các vấn đề khó khăn, vướng mắc liên quan đến quy định về phòng cháy, chữa cháy trong hoạt động đầu tư xây dựng cơ bản
Ban chỉ đạo 389 Quốc gia giao ban công tác chống buôn lậu, gian lận thương mại và hàng giả quý I/2023

Ban chỉ đạo 389 Quốc gia giao ban công tác chống buôn lậu, gian lận thương mại và hàng giả quý I/2023

Sáng 11/5, Ban Chỉ đạo 389 quốc gia tổ chức hội nghị trực tuyến giao ban công tác quý 1/2023 và tổng kết kế hoạch cao điểm chống buôn lậu, gian lận thương mại và hàng giả dịp trước, trong và sau Tết Nguyên đán Quý Mão 2023. Phó Thủ tướng Chính phủ, Trưởng Ban Chỉ đạo 389 quốc gia Trần Lưu Quang chủ trì hội nghị.
Xem tiếp các bài khác

Địa chỉ: Số 3, ngõ 20 Nghĩa Đô, Cầu Giấy, Hà Nội.

Truyền thông - Quảng cáo: 0913240779

Email: [email protected]

Chịu trách nhiệm quản lý nội dung: Bà Phạm Thị Hà

Giấy phép thiết lập trang thông tin điện tử trên mạng số 3708/GP-TTĐT do Sở Thông tin và Truyền thông Hà Nội cấp ngày 05/12/2022

Ghi rõ nguồn "Vietone.vn" khi phát hành từ Website này.
