Đẩy nhanh tiến độ Dự án Đường dây 500kV NMNĐ Nam Định 1 - Phố Nối

Đó là một trong những chỉ đạo của Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An khi kiểm tra, đốc thúc tiến độ thi công Dự án đường dây 500kV NMNĐ Nam Định 1 - Phố Nối trên địa bàn các tỉnh Hải Dương, Hưng Yên.

Đoàn công tác còn có Thành viên HĐTV EVN Nguyễn Đức Cường, lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban quản lý dự án các công trình điện miền Bắc.

Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối có chiều dài khoảng 127km đi qua địa bàn 4 tỉnh là Nam Định, Thái Bình, Hải Dương và Hưng Yên với 334 vị trí móng cột.

Trong đó, tuyến đường dây đoạn đi qua tỉnh Hải Dương có 74 vị trí móng cột, hiện đã bàn giao 100% mặt bằng vị trí móng và 18/34 khoảng néo; đoạn đi qua tỉnh Hưng Yên có 34 vị trí móng cột, hiện đã bàn giao xong mặt bằng vị trí móng và 8/14 vị trí móng cột; đoạn qua tỉnh Nam Định có 119 vị trí móng, đã bàn giao xong mặt bằng vị trí móng và 28/44 khoảng néo.

Thực tế, Dự án có nhiều vị trí đi trên địa hình ruộng lúa, ao đầm, đất nông nghiệp, khu vực tập trung nhiều dân cư… với nền địa chất yếu, nên công tác thi công gặp nhiều khó khăn. Dù vậy, với sự chỉ đạo sát sao của lãnh đạo EVN, sự nỗ lực của chủ đầu tư và các nhà thầu, đến ngày 26/3, Dự án đã hoàn thành đúc móng được 107/334 vị trí, đang triển khai làm đường thi công, thi công đào đúc móng tại 227 vị trí còn lại; đã hoàn thành dựng cột 5/334; đang lắp dựng 22/334 cột. Dù vậy, hiện vẫn còn một số vị trí móng triển khai chậm so với tiến độ đề ra.

Kiểm tra các vị trí đang làm đường thi công, san gạt mặt mặt bằng, ép cọc thử, ép cọc đại trà, đổ bê tông móng, lắp dựng cột… Chủ tịch HĐTV EVN Đặng Hoàng An ghi nhận nỗ lực của các nhà thầu. Với các vị trí chậm tiến độ khi đang làm đường thi công, san gạt mằng bằng móng, tiến độ ép cọc chưa đáp ứng yêu cầu, Chủ tịch HĐTV EVN yêu cầu các nhà thầu nghiêm túc rút kinh nghiệm, có giải pháp thi công hợp lý; khẩn trương tăng cường xe, máy, nhân lực; quyết liệt hơn nữa trong đẩy nhanh tiến độ triển khai.

Với các vị trí móng cọc - thời gian thi công lâu, phải huy động máy ép cọc/đóng cọc chuyên dụng, Chủ tịch HĐTV EVN Đặng Hoàng An yêu cầu các nhà thầu tập trung ưu tiên nguồn lực tổ chức ép cọc thử, ép cọc đại trà, phá móng cọc…, nỗ lực tối đa để hoàn thành đúng tiến độ chủ đầu tư yêu cầu.

Lãnh đạo EVN cũng yêu cầu EVNNPT, Ban Quản lý dự án các công trình điện miền Bắc kiểm soát chặt chẽ tiến độ thi công các nhà thầu, điều hành công trường khoa học; phối hợp chặt chẽ với các nhà thầu để kịp thời xử lý các khó khăn, vướng mắc phát sinh; các đơn vị tư vấn giám sát kiểm soát chặt chẽ quá trình thi công của các nhà thầu, đảm bảo chất lượng dự án…

Một số hình ảnh của buổi kiểm tra:

Đẩy nhanh tiến độ Dự án Đường dây 500kV NMNĐ Nam Định 1 - Phố Nối

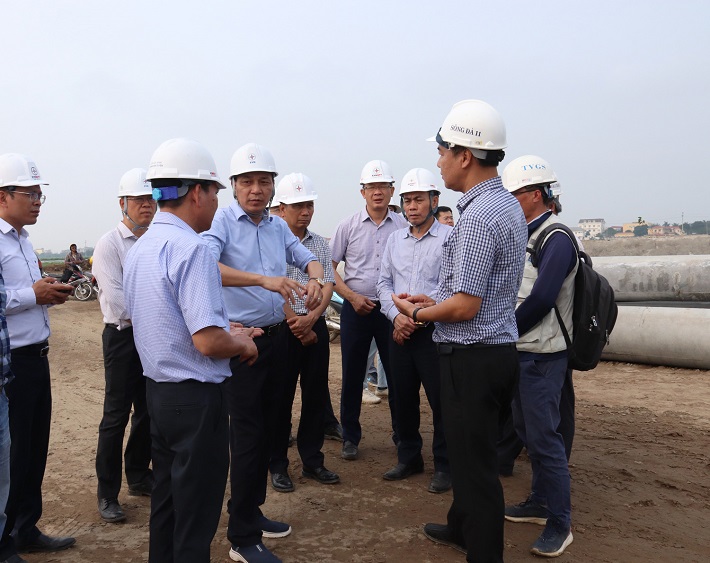

Đoàn công tác kiểm tra thi công trên địa bàn tỉnh Hải Dương
Đẩy nhanh tiến độ Dự án Đường dây 500kV NMNĐ Nam Định 1 - Phố Nối 2

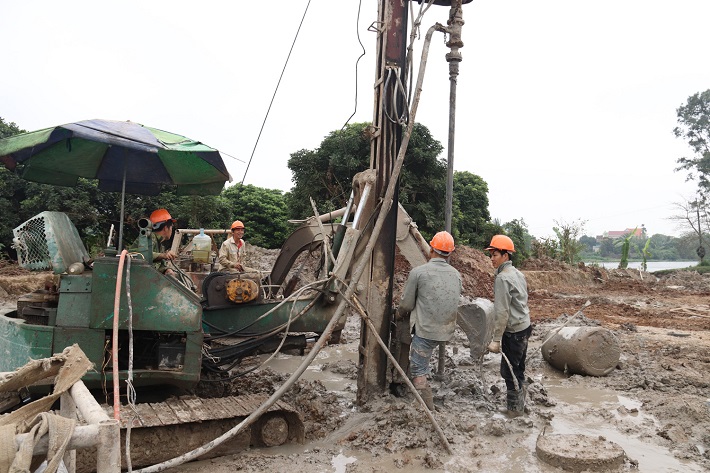

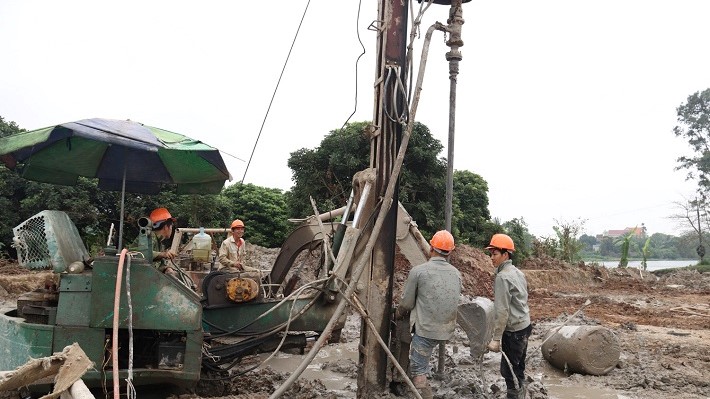

Thi công đổ bê tông móng cột trên địa bàn tỉnh Hải Dương
Đẩy nhanh tiến độ Dự án Đường dây 500kV NMNĐ Nam Định 1 - Phố Nối 3

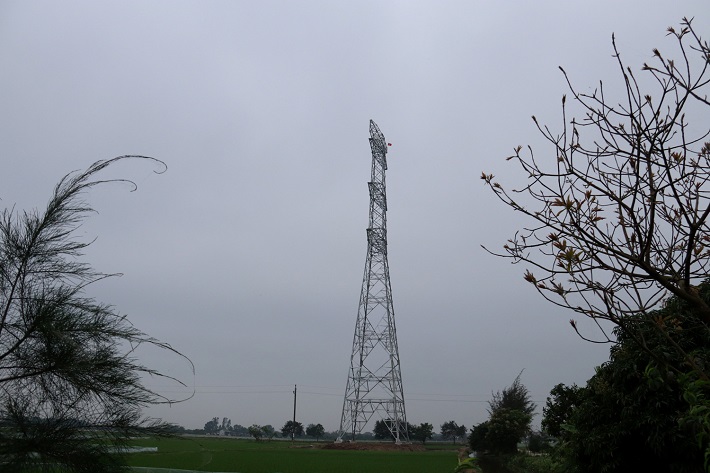

Một vị trí cột trên địa bàn tỉnh Hải Dương đã thi công xong
Xem tiếp các bài khác

Địa chỉ: Số 3, ngõ 20 Nghĩa Đô, Cầu Giấy, Hà Nội.

Truyền thông - Quảng cáo: 0913240779

Email: [email protected]

Chịu trách nhiệm quản lý nội dung: Bà Phạm Thị Hà

Giấy phép thiết lập trang thông tin điện tử trên mạng số 3708/GP-TTĐT do Sở Thông tin và Truyền thông Hà Nội cấp ngày 05/12/2022

Ghi rõ nguồn "Vietone.vn" khi phát hành từ Website này.
